上海某3000m2工業廠房工業廠房對地坪的平整度、表面抗裂性等要求較高,人工施工不易控制,難以實現標準化。施工商采用上海亞遙全系列產品進行機械化作業,施工過程高度流程化+機械化,最終實現了高效作業,更保障了地坪整體質量。
激光整平機用于混凝土的初步攤鋪

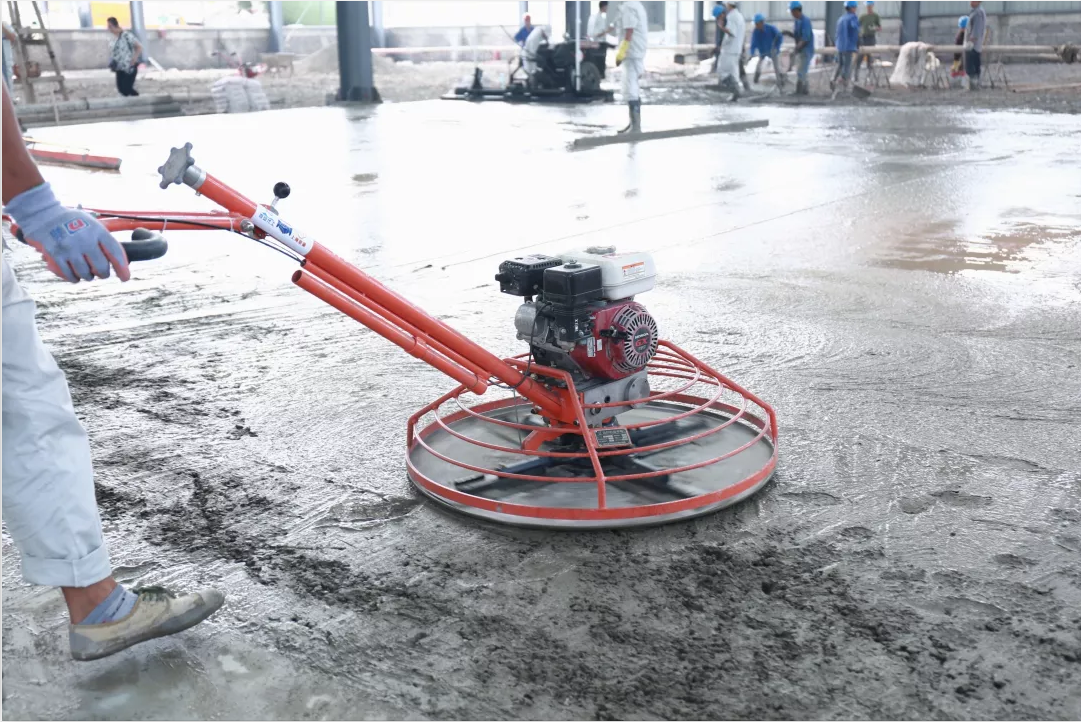

上海亞遙液壓激光攤鋪機CLS-P300施工中
混凝土施工厚度為20cm,先使用激光發射器通過發射激光信號,確定混凝土攤鋪施工的高度,并通過激光接收器測量混凝土高度是否合格。然后使用激光整平機施工,確?;炷疗矫姹3衷谠O(shè)計高度,在施工過程中必須一人負責移動激光整平機,兩人負責前端輔助攤平。

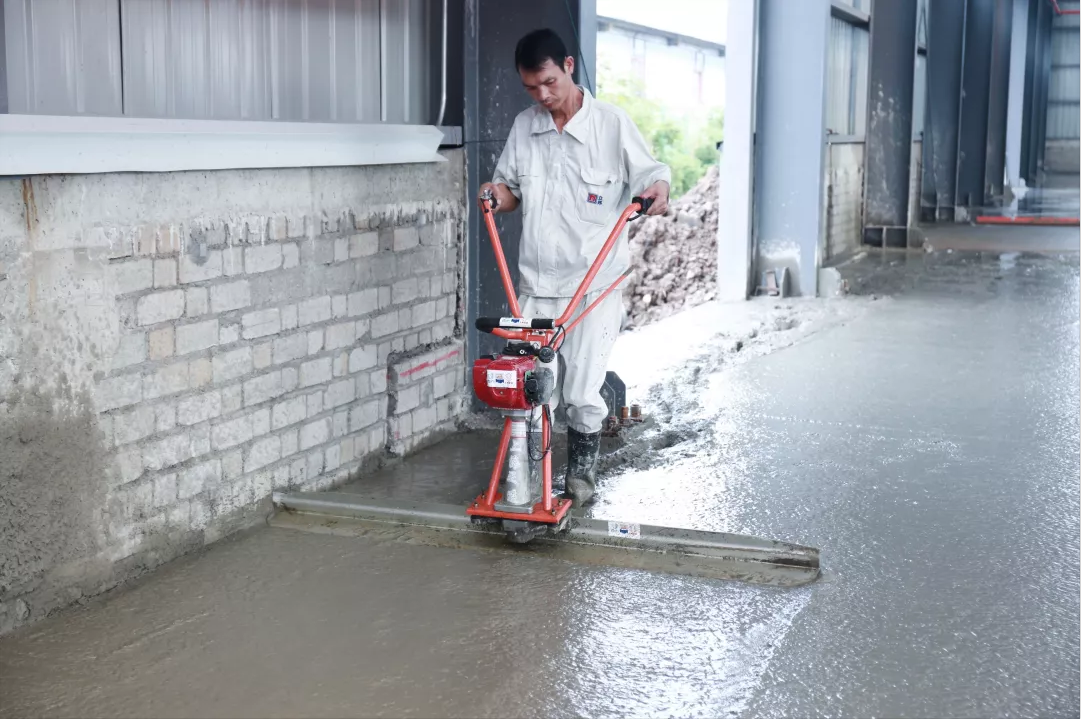

振平尺用于邊角的攤鋪

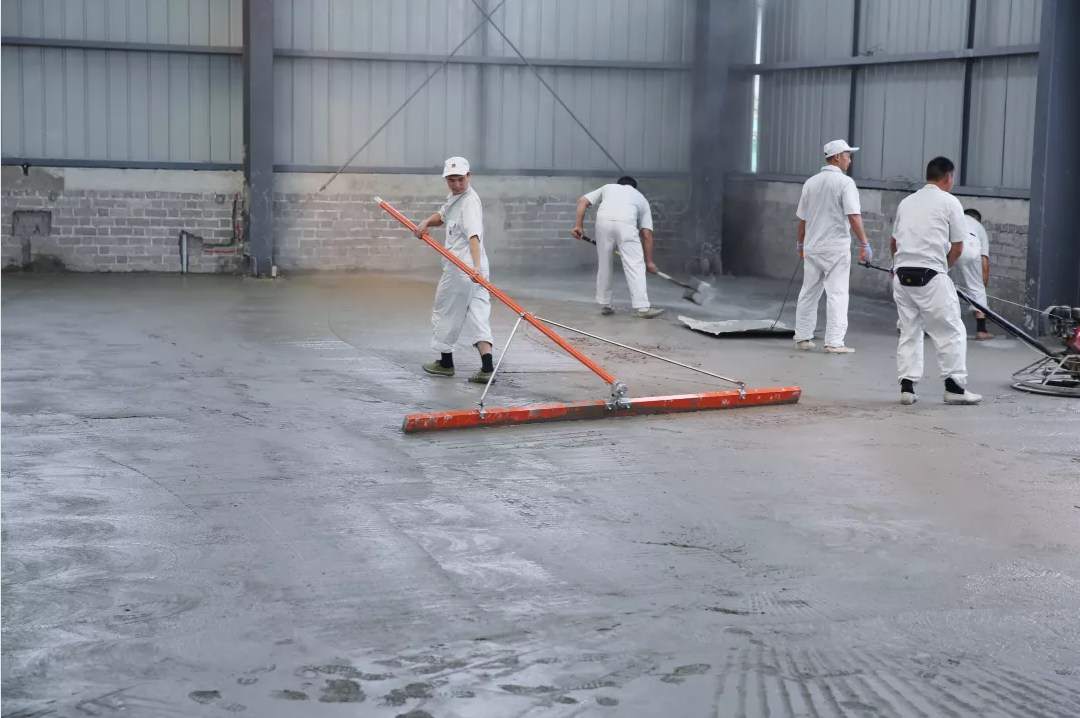

攤鋪后推桿刮尺提高整體平整度
刮尺配合整平

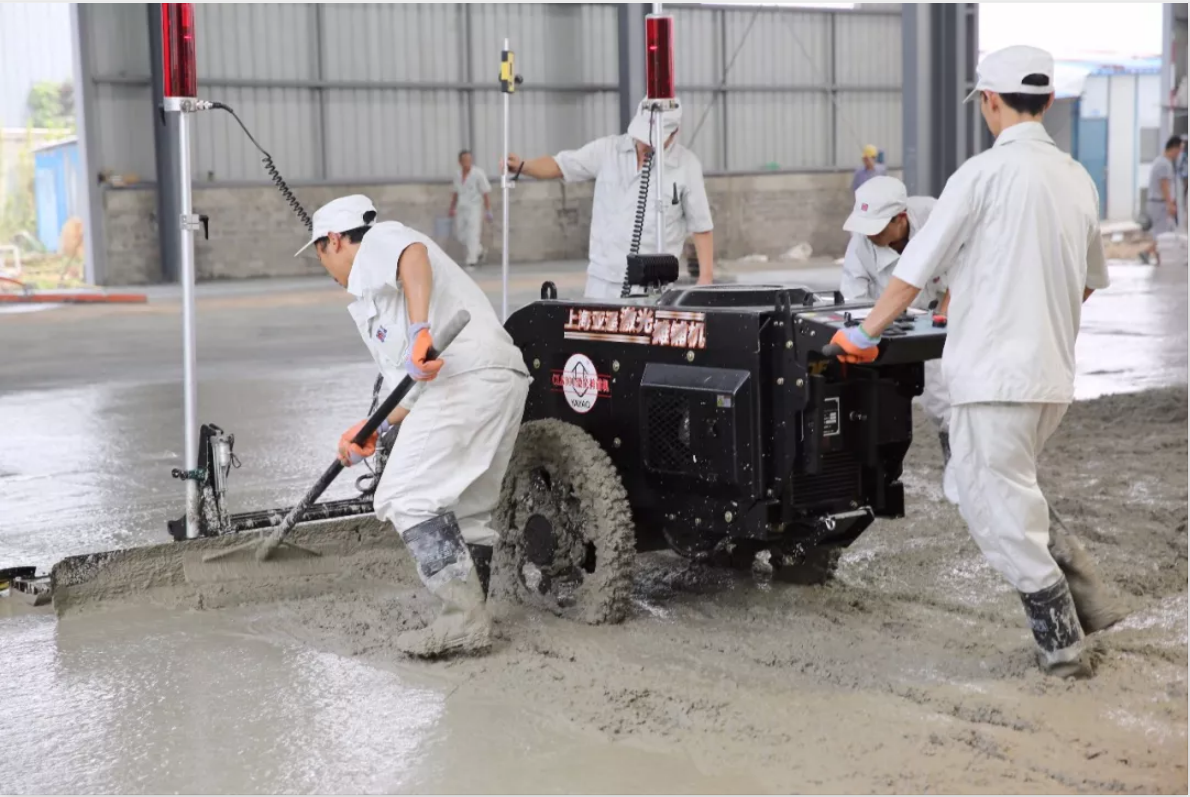

手扶抹平機用于初步提漿
帶圓盤作業
大約在混凝土攤鋪3 -4小時后(根據溫度及基層混凝土的情況確定)對混凝土進行預處理(抽掉多余的泌水),待上人不出現清晰腳印時即為最佳時間,使用單盤及雙盤抹光機,安裝搓平圓盤,在混凝土初凝時反復搓平,提出混凝土漿料。

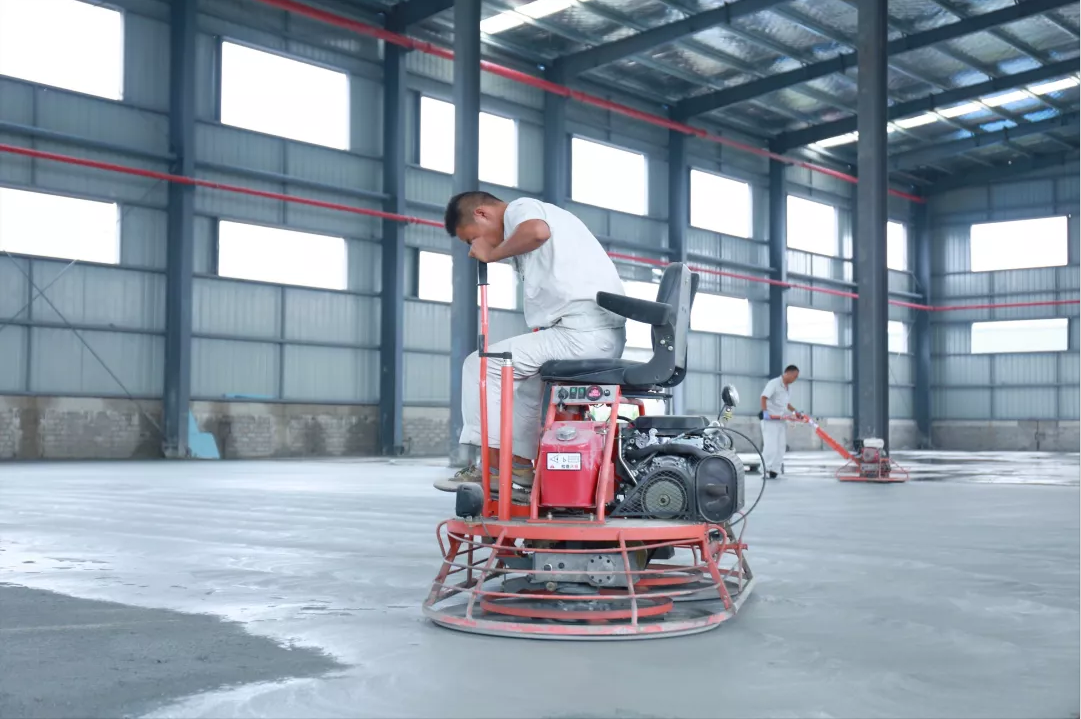

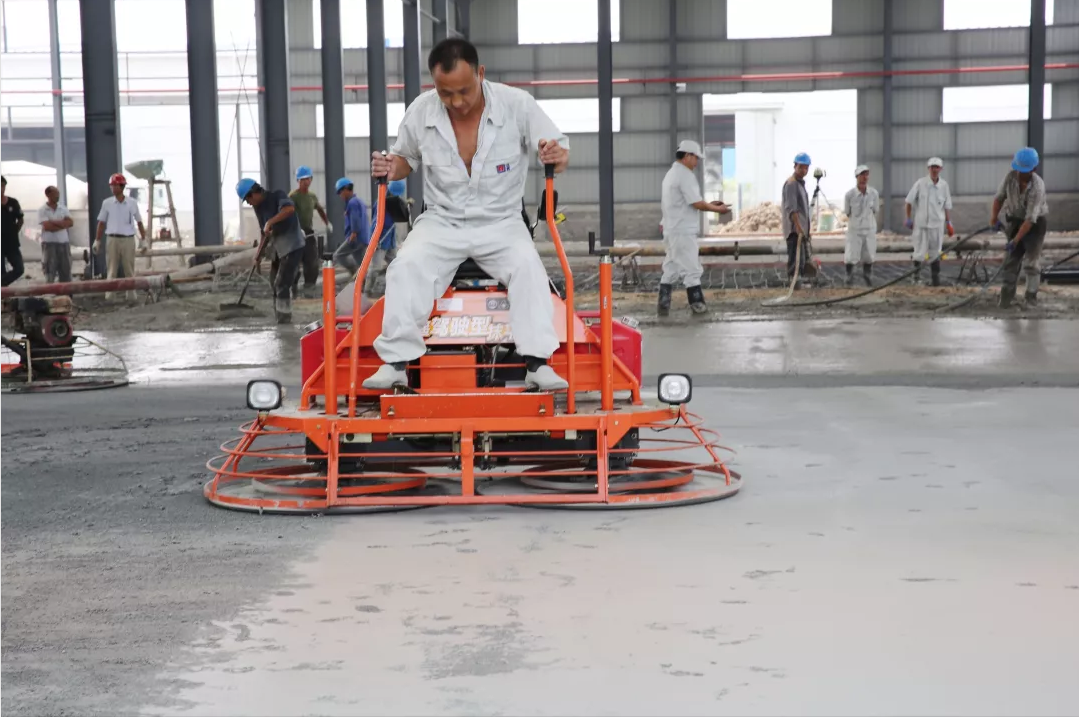

混凝土初凝后,駕駛型抹平機提漿
上海亞遙駕駛型抹平機CRT-S836施工中

拋灑耐磨骨料
第一次拋撒建議將規定用量的 2/3 NF HARDTOP 耐磨材料均勻拋撒在剛破漿后的混凝土表面,失水較快的靠近模板,立柱,門口,墻壁,凹坑的地方應先拋撒。
特殊材料可視具體條件,分二次以上拋撒。第一次拋撒用量的2/3;第二次拋撒剩余的1/3;兩次撒骨料的時間間隔不宜太長。
壓實骨料&抹平

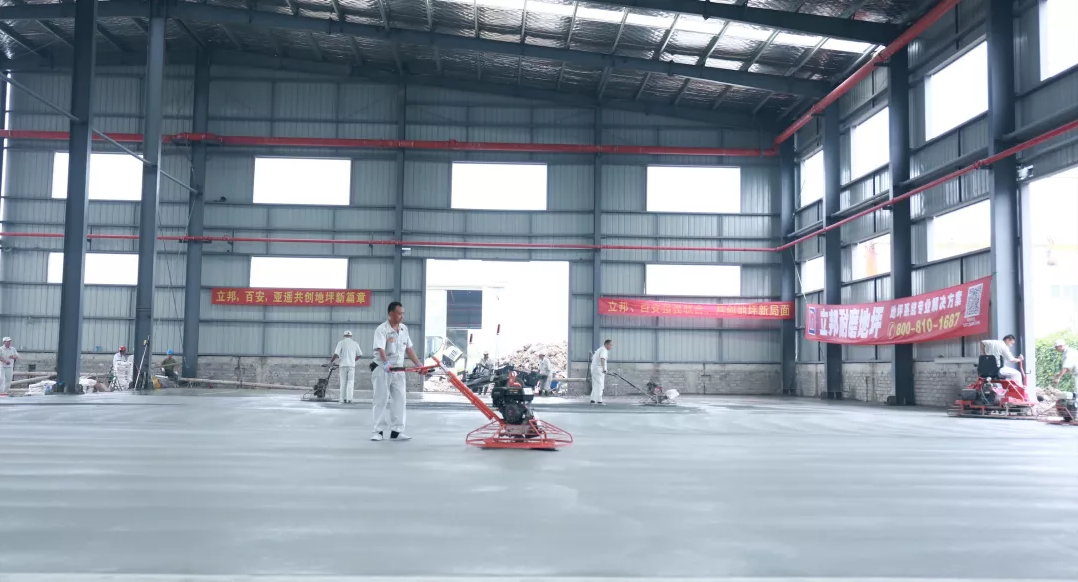

混凝土硬化到一定程度,抹平機收光

切縫機切割混凝土伸縮縫
在高效科學地完成施工流程之后,需要用28天以上的時間養護地坪。在施工完成后灑水養護,并鋪設土工布,減少水分蒸發,使施工后的耐磨地坪保持在水分中。
待混凝土灑水養護24小時后切割伸縮縫。因墻體支柱間隔約為7米左右,符合伸縮縫間隙要求,因此伸縮縫主要依據墻體支柱結構分布,形成7m*7m的布局;深度約為6-7cm,間隙約為5mm。

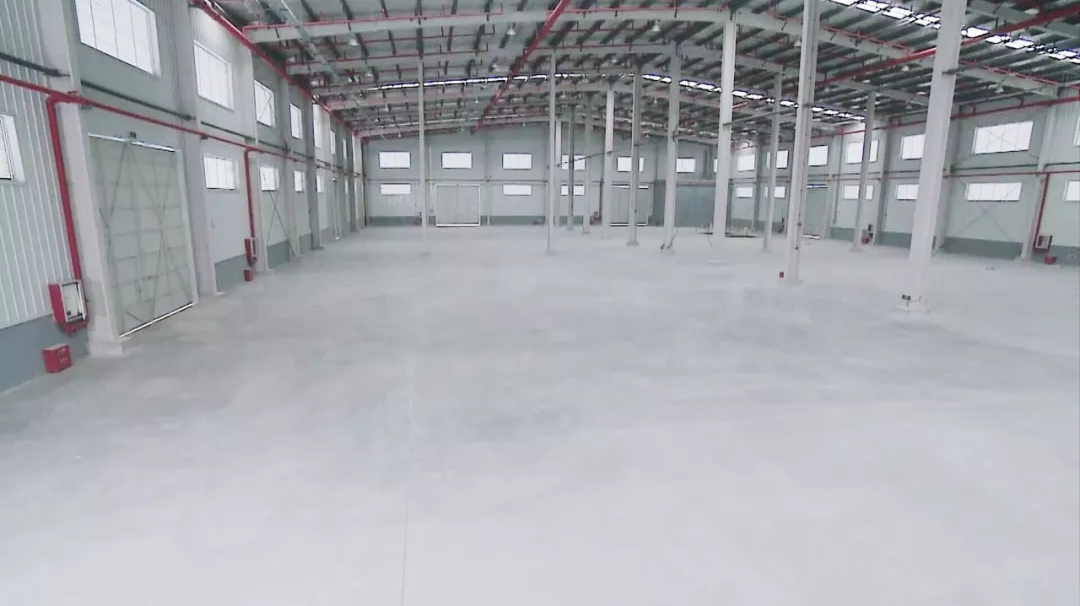

效果圖
好的地坪離不開人、機械、混凝土的完美配合,機械化流程化施工可以提高生產效率,提高地坪平整度,降低工人勞動強度,徹底改變傳統施工模式,無需架設鋼模和打灰餅。在混凝土施工領域,亞遙期待在專業化的道路上,助你一臂之力!
